首页   纯净版   手机版   学友会   CIPS   CILT   IACCM   学历提升   考务   证书管理   教材   下载专区   成绩查询   在线办理   CIPS培训   留言   网上课堂
 欢迎访问:上海西普思南京苏州CIPS联合认证中心 网站!今天是   [准考证打印][成绩查询][在线办理查询]
  您当前位置:网站首页 >> 加密资料 >> 采购本科 >> 阅读文章
站内查找:

3618章节重点:第10章 计划、进度安排和资源管理

编辑:CIPS复习资料编委会 来源:采购与物流认证中心 发布:2017-09-27 15:12:01 已查看4145次

第10章 计划、进度安排和资源管理
一、考试内容
(一)项目进度安排技术
(二)甘特图、资源和不确定性
(三)合并工具:GERT
(四)用项目网络进行资源计划
二、考核要求
(一)项目进度安排技术
识记:(1)不同层次的进度计划(2)网络图(3)关键路径法(CPM)(4)AOA和AON
领会:(1)关键路径计算、完工时间估算 (2)浮动时间
(二)甘特图、资源和不确定性
识记:(1)甘特图(2)PERT:引入不确定性和复杂性
领会:(1)甘特图的应用 (2)乐观时间、悲观时间、最可能时间、期望时间、偏差
(三)合并工具:GERT
识记:(1)图形评审技术(GERT)
(四)用项目网络进行资源计划
识记:(1)用CPM压缩时间和成本(2)用网络进行资源分配、资源平衡、资源管理
领会:(1)赶工网络分析
    苏州采购与物流考服中心编辑发布,做最专业的采购与供应链学习平台。欢迎关注本中心微信公众号:szcips 未经许可,禁止翻印,如发现互联网百度文库、道客巴巴、豆丁网等社区论坛上有本资料,可以及时举报,举报热线15366201980,凡举报核实无误者,赠100元奖励。

10章 计划、进度安排和资源管理

每种工具不要死记定义,要会应用到实际案例分析中,并能根据实际案例绘制相应的分析进度安排图表。

一、不同层次的进度计划P167[简答]

1)在最高层次上,项目需要一个从头到尾的简单概要,这可能使用里程碑图,或者使用其他方法;

2)在此之下,项目将被分解开来,这些进度计划,将覆盖每一项工作,但是经常把活动合并成更大的工作,一项工期很长的项目,可以划分为多个里程碑,其进度计划细化到里程碑的层次是很普遍的事情,这样就为变更和发展留有余地;

3)在小组和个体的层次,应该对项目的较小组成要素,制定出更详细的,能反映具体活动的进度计划,

二、网络图P168[名词]

1、定义:人们发展了一种帮助制定进度计划的方法——网络分析。思想基础是在所有活动中,有些活动不能再其他活动(前置任务)结束前开始,如果有很多这种关系存在,那么就需要理解前置任务的复杂网络。

2、网络图类型CPMPERTGERT

三、关键路径法计算、完工时间估算、浮动时间P168[计算]

1、定义:关键路径法利用网络图表示项目,图中从左到右的箭头表示前置关系,项目的最长路径就是“关键路径”:项目工期不可能比关键路径上各项活动工时之和更短。关键路径活动的任何延迟就意味着整个工程的延迟。

  22个作用 CPM技术的第一个用途是识别关键路径上的活动,并促使人们把时间和精力集中到关键路径上,以确保项目不会被延误。第二个用途是发现另一些活动在进度计划上的确定位置。

  3CPM绘图题与计算题示例

为了有效地节省成本,AMD重新任命了一名采购总监。新总监提出了一个重要的采购人员集中办公计划,即将所有采购人员集中到一个新的办公地点,通过重新签订聘用合同来提高绩效,并利用信息系统实现效益最大化。(1)总监将采购中央集权化新地点搬迁工作任务列表如下:

表中所有工期为工作日(每周5天,周末不加班),不考虑节假日。

1  根据表中的信息,画出一个项目网络图。(3分)

2  识别关键路径中的各项任务。(2分)

3  计算项目的计划工期(只计工作日)。(2分)

4  任务C工期很紧,为了按时完成项目,计算任务C最多能有几天的延期。(4分)    5  负责任务F的公司建议等任务DG完成后才开工。如果同意该建议,评估其对项目完成工期有什么影响。(4分)

任务

描述

前置任务

工期(天)

A

完成项目启动文档

5

B

开发新办公地点

A

10

C

确定人员调动

A

5

D

新址安装信息系统

B

5

E

所有员工重新签约

C

1

F

新址安装软硬件

D

10

G

配备新址家具

B

10

H

新址资源整合

GFE

15

J

新址开始运行

H

1

答: 1  根据表中的信息,画出一个项目网络图。(3分)

2  识别关键路径中的各项任务。(2分)

ABGHJ :5+10+10+15+1=41

ABDFHJ:5+10+5+10+15+1=46

ACEHJ5+5+1+15+1=27

关键路径任务为A-B-D-F-H-J46天(全部正确、完整2分;错漏1个只给1分;错漏多于1个则不得分)

3  计算项目的计划工期(只计工作日)。46个工作日。(2分)

4  任务C工期很紧,为了按时完成项目,计算任务C最多能有几天的延期。(4分)

H任务开始时,其关键路径的任务为ABDF四项任务,需要5+10+5+10=30天。路径ACEHJH任务开始时七路径任务有ACE三项任务,如果30天内完成,扣除AE6天,C任务可以最晚24天完成,因此可以延迟的时间为:245=19天。所以最多能延期19天。

(只答19天的给3分;有计算过程的,给4分,答20天的给1分)

5  负责任务F的公司建议等任务DG完成后才开工。如果同意该建议,评估其对项目完成工期有什么影响。(4分)

会增加5天工期(2分),因为关键路径变更为A-B-G-F-H-J1分),从而总工期由原来的46天变为51天。51-46=51分)

  4CPA关键路径绘图题(P170[计算]

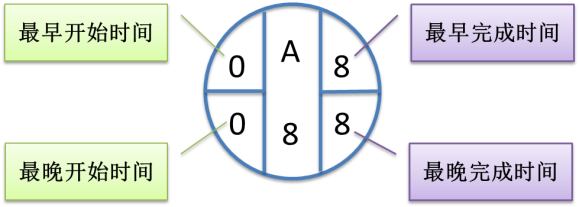

首先,计算网络中每项活动的最早开始时间EST)。从第一项活动开始,向前累加各项活动的工时。这样就得到了项目的最早可能开始时间,通过从后往前计算并减去相应活动工时,从最后一项活动的完成时间往前计算,就得到了最晚开始时间LST)。可能会注意到,关键路径上的LST等于EST

浮动时间 = 最晚开始时间 - 最早开始时间

5AOA箭线图法绘图计算题(P171[计算]

中铁隧道在苏州地铁4号线某节点,开始某项目时,准备下图中的AOA网络图。每项活动字母后面的数字是以天为单位的工时。

    问题1、关键路径是哪条?问题2:项目进行一周后,发现A用了2.5天,而活动B需要4.5天。这对项目有何影响?关键活动仍然不变吗?

答:问题1、关键路径是哪条?答:关键路径是:ADGJ

ACI=4+1+4=9ADGJ=4+4+4+4=16*关键路径),

BEGJ=3+1+4+4=12BFHJ=3+4+4+4=15

答:问题2:项目进行一周后,发现A用了2.5天,而活动B需要4.5天。这对项目有何影响:延长了0.5天,关键活动变成了BFHJ

ACI=2.5+1+4=7.5ADGJ=2.5+4+4+4=14.5

BEGJ=4.5+1+4+4=13.5BFHJ=4.5+4+4+4=16.5(*关键路径)

6AON前导图法绘图计算题(P172[计算]

CPM关键路径法相似,不同的时○内不加工期。AOAAON这两种图的区别在于活动和关系的表示方法。使用中无太大差别。

二、甘特图、资源不确定性(P172[名词/简答/计算]

甘特图有时也称为棒形图,是项目时间规划最简单的一种形式,常把甘特图用到进度计划、沟通工具和资源规划当中。甘特图对项目进度安排有很大作用。利用不同颜色以及将项目关键路径上的活动涂暗,甘特图也能够清晰地反映项目截至现在的进展情况和关键程度。甘特图最大的优势是我们能够方便地在甘特图上添加些东西来反映资源的加载情况。

★历年真题回放:200811月《采购项目管理》试题 案例题:1.(1)现出项目的关键路径,并计算项目的计划工期(以周为单位)。(3分;(4)根据第37周进度报告画出一张甘特图,比较前7个任务(任务AG)的实际进度与计划进度,并进行评估。(15分)

代码

任务

37周的计划进度

37周的实际进度

A

获取资助与赞助

B

比赛设施整修

C

综合信息系统设计与分析

D

媒体设施设计与建设

E

综合信息平台安装与测试

F

运输系统更新

G

整修运动员居住设施

★答题抓分技巧解析:

考查考生有关 关键路径的知识、甘特图知识。答案应当包括:

1)根据项目日程计划,关键路系统工程径是A20周),B12周),J4周),K1周)。项目计划的总工期为69周。

4

代码

任务

前置

任务

项目期间(周)

5

10

15

20

25

30

35

40

45

50

55

60

65

A

获取资助与赞助

20

B

比赛设施整修

A

32

C

综合信息系统设计与分析

A

14

D

媒体设施设计与建设

BC

12

E

综合信息平台安装与测试

C

6

F

运输系统更新

A

15

G

整修运动员居住设施

F

12

H

公关与广告宣传

E

12

I

招聘与培训

H

8

J

赛事、信息与媒体系统测试

IDG

4

k

开幕式及首日比赛项目

J

1

对前7项任务的比较分析应该如下表:

代码

任务

37周的计划进度

37周的实际进度

A

获取资助与赞助

100%

100%

B

比赛设施整修

55%

50%

C

综合信息系统设计与分析

100%

80%

D

媒体设施设计与建设

0%

0%

E

综合信息平台安装与测试

50%

0%

F

运输系统更新

100%

100%

G

整修运动员居住设施

20%

40%

根据比较,不难判断哪个任务会在任务G之前完成:任务ABDF基本按计划进度进行;任务CE落后于计划,

三、计划评审技术PERT引入不确定性和复杂性P175[名词/简答] PERT与赶工的关系,请结合P28216.1相关知识点复习

    PERT在方法上与CPM类似——都利用了网络和关键路径。它们最大的不同在于PERT考虑了活动工时方面的不确定性。则是采用有经验的项目经理或行家的估计值。最后我们得到的是一个更为具体丰富的项目进度计划及对应的可能性。

    运用PERT

时间估算是一种预测,因此内在包含着一种不确定性。PERT引入概率统计学来处理这个问题。通过估算乐观、悲观、最可能时间,我们就有可能做出一些假设,并回答所讨论的问题。

公式1:期望时间=(乐观时间+4×最可能时间+悲观时间)÷6

公式2:偏差=[(悲观时间-乐观时间)÷6]2

公式3    D:希望的项目完成日期,S:项目预订完成日期,V:关键路径的偏差。

案例计算题:①根据下表计算项目各项活动的期望时间和偏差;②在21天完成的概率是多少(只需要求出Z值)?

活动

乐观时间

最可能时间

悲观时间

期望时间

偏差

A

6

7

14

8

1.778

B

8

10

12

10

0.444

C

2

3

4

3

0.111

D

6

7

8

7

0.111

E

5

5.5

9

6

0.444

F

5

7

9

7

0.444

G

4

6

8

6

0.444

H

2.5

3

3.5

3

0.028

运用到网络,计算出关键路径和偏差

期望值

偏差

A-D-G

21

2.333

ACEG

23

2.778

*关键路径

ACFH

21

2.361

BEG

22

1.333

BFH

20

0.917

运用公式3

四、图型评审技术(GERTP177[名词/简答]

    GERT采用了CPAPERT的网络法,同时认为在项目某些时点上有另外的方法能将工作完成。每条路径或所要完成活动的资源加载的概率也可以表示在模型里。这表明GERT将信号流程图理论、概率网络、CPM和决策树综合到一个框架中。GERT包含逻辑节点(决策点)和分支(标有发生概率和工时)。

五、项目网络分析-赶工计划(P179[名词 /计算]

赶工计划

    用关键路径法(CPM)压缩时间和成本叫赶工计划。

    使用CPM方法的一个主要发展是在项目工期和与之相关的成本之间进行权衡。如果通过额外的投资(包括人力、机器或其他资源)可以降低一项活动的成本和工时,而且加速那项活动的成本已知,那么项目经理可以用CPM法取得项目工期和成本之间的最佳平衡。这种时间上的减少叫做“赶工”,它假定在活动完成速度与发生成本之间有着清晰的关系。

这一方法所用到的一些术语包括赶工成本和赶工时间,这种赶工的程度是将活动压缩到最短的工时,从而成本最高,因此,不论再增加多少资源也不能再加快完成活动。

案例计算题:已给出下面的网络(以天为时间单位),参见图10-9和表10-3,请找出10天内完成项目的最低成本:

活动

赶工时间/费用

正常时间/费用

部分赶工?

A

3$60

3$60

NO

B

6$80

7$30

YES

C

2$90

5$50

NO

D

5$50

6$30

NO

E

2$100

4$40

YES

答:关键路径是1-2-3-4ACE=3+5+4=12天,现在的时间和成本是12$50

A不可能压缩。C可压缩到2$90E可压缩到2$100

如果压缩C5-2=3天,$90-$50=$40,那么ACE12天变成9天,关键路径变成BE=7+4=11

如果压缩E4-2=2天,$100-$40=$60,那么ACE12天变成10天,关键路径不变,时间缩短2天,成本增加$60

★历年真题回放:201211月《采购项目管理》试题 案例题:2(4)指出并描述RED在规划马拉松赛事过程中做进度安排时可采用的两种工具。(8)★答题抓分技巧解析:答案可能包括:

●网络分析/网络图:基于某些任务不能在其他任务结束前开始启动的原则,因此人们需要了解项目进度的网络或路径。例子包括关键路径法(CPM)。关键路径是指项目的最长路径。

●甘特图:有时也被称为棒形图。它是项目时间规划最简单的一种形式,但它通常不显示活动之间的优先关系,不过也可以加上这种关系(如在微软的project软件中)。

PERT(计划评审技术)模型:在方法上与CPM类似——一都利用了网络和关键路径,但它们最大的不同在于PERT考虑了活动工时方面的不确定性,它不是用一个固定的工时,而是用乐观时间、最可能时间和悲观时间等三种时间的估算平均值。

GERT(图形评审技术)模型:采用了CPA/CPMPERT的网络法,同时认为在项目的某些时点上有另外的方法能将工作完成。因此这种方法更具有动态观,适用于阶段重复和变化的活动。

●工作分解结构:指必须要完成的所有工作的说明。通过线形职责分配矩阵说明责任人。(答出以上任意两点即可,每点4分,其中指出名称给2分,适当解释给2分。最高8分。)

 苏州采购与物流考服中心辅导资料编辑部版权所有未经许可,禁止翻印

苏州采购与物流考服中心资料编辑部整理发布,十年来我们致力于打造互联网上最专业、最公益的供应链人学习平台,更多学习资源可访问www.szcps.net或关注微信公众订阅号:szcips 未经许可,禁止翻印,如发现互联网百度文库、道客巴巴、豆丁网等社区论坛上有本资料,可以及时举报,举报热线15366201980,凡举报核实无误者,赠100元奖励。
THE END

苏州采购与物流考服中心采购学历课程资料编辑部编辑整理-苏州采购与物流考服中心由"江苏省级采购与供应管理学历助学机构"、"江苏省级物流管理学历助学机构"、"中国采购与供应管理职业资格证书苏州认证分中心"、"中国物流职业经理资格证书苏州认证中心"、"CIPS苏州授权认证培训考试中心"、"IACCM国际合同与商务经理认证苏州咨询中心"、"中国大质量联盟苏州分中心"、"CPS/CIPS苏州考友会"、"苏州采购经理人指数研究成员单位"等多个供应链学习品牌构成,作为苏州供应链学习资源网发起单位-十年来,我们与广大学员致力于打造互联网上最专业、最公益的供应链人学习平台,更多学习资源可访问www.szcps.net或微信公众订阅号:szcips
苏州采购与物流考服网微信平台,关注后回复:CIPS

·上一条:3618章节重点:第11章 成功实施的基础—组织项目
·下一条:3618章节重点:第9章 项目评价与风险管理
CIPS注册采购与供应链经理高级研修班热招中
相关文章
·3618章节重点:第19章 项目组织与管理的新范例 2017-09-27 15:30:01
·3618章节重点:第17章 有助于项目成功的“软”因素 2017-09-27 15:25:01
·3618章节重点:第15章 采购与物流项目的工具和技术 2017-09-27 15:21:01
·3618章节重点:第13章 收尾与评估:未来的经验 2017-09-27 15:19:01
·3618章节重点:第11章 成功实施的基础—组织项目 2017-09-27 15:16:01
·3618章节重点:第9章 项目评价与风险管理 2017-09-27 15:05:01
·3618章节重点:第7章 为采购与物流项目选择最佳的方法 2017-09-27 15:03:01
·3618章节重点:第5章 解决问题的技巧 2017-09-27 14:59:01
文章评论
现在有0人对本文发表评论 查看所有评论
  最新更新
·3612章节重点:第11章 技术因素
·3612章节重点:第10章 社会和道德因素
·3612章节重点:第9章 环境因素
·3612章节重点:第8章 法律因素
·3612章节重点:第7章 政治因素
·3612章节重点:第6章 经济因素
·3612章节重点:第5章 采购的外部环境
·3612章节重点:第4章 需求和供应
·3612章节重点:第3章 竞争市场的类型
·3612章节重点:第2章 公共部门采购
·3612章节重点:第1章 私营和第三部门采购
·3618章节重点:第20章 学习型组织与成功的项目
·3618章节重点:第19章 项目组织与管理的新范例
·3618章节重点:第18章 有效组织、走向成功
·3618章节重点:第17章 有助于项目成功的“软”因素
·3618章节重点:第16章 避免项目失败的“硬”因素
·3618章节重点:第15章 采购与物流项目的工具和技术
·3618章节重点:第14章 系统思维和关注流程
·3618章节重点:第13章 收尾与评估:未来的经验
·3618章节重点:第12章 实现你的目标:监督和控制
·3618章节重点:第11章 成功实施的基础—组织项目
·3618章节重点:第10章 计划、进度安排和资源管理
·3618章节重点:第9章 项目评价与风险管理
·3618章节重点:第8章 项目分类:启动与定义
·3618章节重点:第7章 为采购与物流项目选择最佳的
·3618章节重点:第6章 几种流行的项目管理方法
·3618章节重点:第5章 解决问题的技巧
·3618章节重点:第4章 项目生命周期
·3618章节重点:第3章 项目管理的方法
·3618章节重点:第2章 项目中的势力和影响
  阅读排行
·03616采购战术与运营-考前必背资料
·03616采购战术与运营-模拟试卷5及参考答案
·03616采购战术与运营-模拟试卷3及参考答案
·03616采购战术与运营-模拟试卷1及参考答案
·03616采购战术与运营-模拟试卷4及参考答案
·03616采购战术与运营-模拟试卷2及参考答案
·3616采购战术与运营-第2章知识点梳理
·3616采购战术与运营-第7章知识点梳理
·3616采购战术与运营-第1章知识点梳理
·3616采购战术与运营-第4章知识点梳理
·3616采购战术与运营-第12章知识点梳理
·3616采购战术与运营-第10章知识点梳理
·3616采购战术与运营-第8章知识点梳理
·3616采购战术与运营-第14章知识点梳理
·3616采购战术与运营-第9章知识点梳理
·3616采购战术与运营-第11章知识点梳理
·3616采购战术与运营-第6章知识点梳理
·3616采购战术与运营-第3章知识点梳理
·3616采购战术与运营-第5章知识点梳理
·3616采购战术与运营-第13章知识点梳理
·3614章节重点:第5章 谈判结果和方法
·3612章节重点:第2章 公共部门采购
·3612章节重点:第5章 采购的外部环境
·3614章节重点:第13章 谈判的沟通技巧
·3613章节重点:第二十章 测量关系和它们的发展
·3613章节重点:第二章 关系和过程利益相关者
·3613章节重点:第一章 采购与供应关系的定义与分类
·3612章节重点:第4章 需求和供应
·3618章节重点:第20章 学习型组织与成功的项目
·3612章节重点:第1章 私营和第三部门采购
·3618章节重点:第10章 计划、进度安排和资源管理
·3612章节重点:第10章 社会和道德因素
·3615章节重点:第1章 采购与供应绩效管理导论
·3618章节重点:第14章 系统思维和关注流程
·3618章节重点:第19章 项目组织与管理的新范例
赞助商图片投放热线0512-67502045
CIPS网络课堂
新闻中心 项目介绍 考务管理 证书管理 教材中心 学习社区 下载专区 关于我们 上海市普陀西普思供应链管理研究院
总部新闻
地区新闻
采购协会
考 友 会
开考文件
CPS证书
CIPS证书
CCM 证书
CILT证书
CPLM证
人社证书
学历提升
考试安排
报考通知
网上报考
考证发放
成绩查询
成绩单
证书申请
证书查询
证书样本 证书发放
采购教材
物流教材
订购教材
回收教材
开课计划
网上课堂
在线直播
学员感言
历年真题
教学课件
毕业指导
培训报名
ZOOM端
报名表格
证书表格
遗失补办
从业证明
论文素材
中心位置
服务网点
工作机会
新浪微博
工作邮箱
互客系统
工 资 单
聘书查验
会籍管理
上海西普思CIPS认证培训考试中心
南京苏州CIPS认证培训考试中心
上海普陀区真南路620号同济大学科技园227
南京江宁区天元西路59号2号楼中南谷303室
苏州干将东路178号苏大北校区6号楼202室
中英采购群81174944,中英物流群15768796
上海微信:16621270701
南京微信:19852813477
苏州微信:18912772308
电邮:sz@cips.sh.cn
技术:学达人教育科技

沪ICP备14054304号-4
沪ICP备14054304号-5

采购与物流考服网微信平台,关注后回复:CIPS
